                【分析】地泵布置施工技術交底
                地泵布置施工技術交底
                來源:砼商網編輯部 作者:砼商網編輯部 發布日期:Aug 3, 2017 閱讀次數:2380 收藏 打印

                一.地泵選型

                根據現場施工需要,主樓和附屬用房采用一臺地泵,穿插進行,根據輸送的距離和樓體高度以及混凝土方量選用型號為HBT60B的地泵,輸送管Ф150管徑。從地下室開始澆注承臺和地梁就使用地泵。

                二.地泵布置

                1.布置原則

                ①.管道的配置線路應最短,盡量少用彎管和軟管,避免使用彎度過大的彎頭,管道末端活動軟管不得超過1800;離水源近。

                ②.泵機出口應有一定長度的水平管,然后再接彎管。

                ③.管路布置應使泵送的方向與混凝土澆注方向相反,使在澆注過程中容易拆除管段而不增設管段。

                ④.當管路向下配管時,應在轉彎處設置氣門。

                2.地泵位置

                地泵安裝在現場攪拌站和生產科研樓主樓之間,固定在深1.5M的溝槽里。地泵布置位置見附圖。

                3.水平輸送布置

                水平管路鋪設應平直,每節管均應有12個固定的支承點,輸送管路采用雙木楔支撐

                (呈V型),使管子作軸向移動不受影響。

                4.垂直向上輸送布置

                水平管路的長度不少于垂直管路長度的15%;向上輸送時,應在靠近泵機水平管路處加裝止回閥;垂直管路最下面的彎管應為厚壁管,并易拆卸,不能用彎管做支撐;直管及彎管需要用架子固定,即固定于墻上、板上、腳手架上、電梯井內這樣沖擊力就會由建筑物承受一部分。

                5.向下輸送布置

                混凝土在輸送管中自由下落時容易離析,安裝下降緩沖管。開始泵送前,在不超過2030米的高度上分別放置幾個海棉球以避免水泥砂漿流失。

                6.泵管線的固定

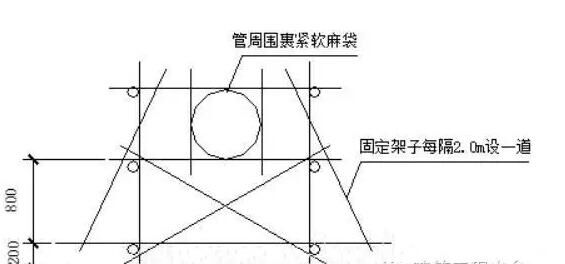

                ①.由地泵引出的管線水平部分突出地面時,需架空固定。每2M設一道固定點,管周圍用軟麻袋或廢橡膠輪胎裹緊,防止摩擦損害輸送管,同時加強固定。固定如附圖

                ②.900彎管處固定架子如圖:

                ③.樓板處留洞固定泵管如下圖。在首層及其它樓層頂板予留直徑250mm的圓洞便于穿管。管周圍用木楔楔緊,不少于四個。

                三.施工要點

                1.泵管隨層接,澆注墻體及柱混凝土時,端頭軟管放在該施工位置的操作架上,輸送管路必須使澆灌部位在工作半徑之內。由于留洞口到操作位置需接90o彎管和平直管,保證平直管高出模板頂1M,彎管及平直管必須臨時固定牢固,搭設類似前圖所示的固定架子,保證泵管穩定。

                2.澆筑頂板砼時,泵管引出到預澆筑砼的頂板遠角,隨澆筑隨退隨拆泵管。

                3.輸送管的固定與支撐用腳手架搭設,并將其延伸到澆灌部位,但支撐系統不得固定于鋼筋上與模板上,防止因振動產生位移。

                4.泵送混凝土的性能要求與混凝土輸送泵輸送工藝相同。剛開始泵送混凝土時,應緩慢壓送入模,同時應檢查泵機是否運轉正常,管道接頭是否嚴密,有無漏氣、漏漿、漏水,如有異常情況,應停泵檢查,修理好后再轉入正常工作。

                5.泵送混凝土應連續澆筑,如混凝土供應不上,暫時中斷泵送時,應每隔10min反泵一次,使管中混凝土形成前后往復運動,保持良好的可泵性,以免混凝土發生沉淀堵塞管道。

                6.泵機作業完成,應立即將泵罐、砼缸和管道線路清洗干凈。清洗管道可壓縮空氣輸入管道清洗,其壓力不應超過0.7Mpa。清除料斗的殘余砼,不允許有殘渣。

                四.施工注意事項

                1.正常泵送過程中應保持連續泵送,盡量避免泵送過程中斷。

                2.在泵送過程中如出現砼泵送困難,不應勉強提高壓力進行泵送,應用木槌敲擊管線中的彎管等部位,使泵進行反轉或放慢泵送速度,防止管線堵塞。

                3.夏季高溫季節泵送砼時,泵的受料斗和輸送管線用濕麻袋包裹,并經常噴灑冷水降溫。

                4.砼泵使用完畢及時清洗,清洗用水不得排入澆筑的砼內,清洗之前一定要反轉泵吸料,降低管線內的剩余壓力。

                5.嚴格注意砼的配合比和塌落度,如發現不宜泵送的砼應及時向經理部反映并及時得到解決。

                6.地泵操作手必須經過嚴格的技術培訓后方可上崗,無上崗證的不得進行操作。

                7.操作時必須戴安全帽,穿絕緣鞋,防止高空墜物,防止機械傷人,防止漏電。

                8.每次開機前檢查一遍各系統及各元件的工況,確保正常后開機試機,試機不得低于半小時,注意各儀表反應,保證正常運轉。

                9.放砼人員應戴防護鏡,作好自身保護。

                五.安全注意事項

                1.地泵就位牢固穩定,不得出現搖晃擺動的現象。輸送管路要用架子管固定牢固,不得在輸送過程中出現晃動搖擺現象。為增加穩定性,水平距離每2M設一道固定點,在管周圍用軟麻袋或廢橡膠輪胎裹緊,防止摩擦損害輸送管,同時增加牢固性。在樓板上用木楔楔緊。

                2.泵送混凝土作業過程中,軟管末端出口與澆筑面應保持一定距離,防止埋入混凝土內,造成管內瞬時壓力增高,引起爆管傷人。

                3.地泵應避免經常處于高壓下工作,要注意表壓是否正常,預防堵管和爆管。

                4.拆除管道接頭,應先進行多次反抽,卸除管道內混凝土壓力,以防混凝土噴出傷人。

                5.清管時,管端應設安全擋板,并嚴禁在前方站人,以防噴射傷人。

                6.清洗管道可用壓力水沖洗或壓縮空氣沖洗,但二者不得同時使用。在水洗時,可中途該用氣洗,但氣洗中途嚴禁轉換為水洗。在最后10m應將泵壓或壓縮機緩慢減壓,防止出現大噴爆傷人。嚴禁用壓縮空氣清洗布料桿。

                六.成品保護

                1.保護鋼筋措施:泵管從墻體鋼筋穿過時,先撥開鋼筋,保證泵管順利通過,拆管后立即將鋼筋調直,澆筑頂板砼時,操作工人必須站在鋼筋拍子或馬道上操作,禁止踩踏鋼筋。

                2.輸送管道不得放在模板、鋼筋上,以避免振動產生變形,應用支架、臺墊或吊具等支承并固定牢固。

                【推薦】

                【行業】現金流斷裂!有多少工程機械代理商倒在這里?

                【行業】蘇子孟:北京 BICES 2017倒計時50天,盛況可期

                【企業】中美德“黑科技”加持 雷薩重機開啟“超級”模式

                【市場】專用車上半年產量接近120萬 同比增幅為31.69%

                推薦圖文更多+

                主站蜘蛛池模板: 亚洲欧洲无码精品ⅤA| 日本一区二区三区四区在线看| 利辛县| 午夜日本精品一区二区| 免费在线观看亚洲视频| 免费观看在线视频一区| 久久久久综合一本久道| 国产三级国产精品三级在专区 | 久久一级国产黄色精品| 亚洲精品一区二区三区播放| 建宁县| 中文字幕人妻丝袜成熟乱| 91精品在线免费| 中日韩欧美高清在线播放| 日本嗯啊在线观看| 亚洲中文字幕日产喷水| 中文字幕精品乱码亚洲一区99| 和硕县| 人妻一区二区三区免费看| 福利片免费 亚洲| 亚洲国产免费公开在线视频| 女优av福利在线观看| 99福利影院| 国产香蕉尹人在线视频你懂的| 日本加勒比在线一区二区三区| 国产欧美日本亚洲精品一5区| 苏尼特右旗| 特级毛片a级毛片在线播放www| 恩施市| 龙里县| 怀集县| 沾化县| 亚洲欧美日韩国产综合专区| 韩国三级大全久久网站| 97国产精品麻豆性色| 巴彦淖尔市| 正定县| 就国产av一区二区三区天堂| 99久久精品国产毛片| 久久久久亚洲AV片无码乐播| 国产自在自线午夜精品视频在|
